Výměna parovodů - ul. Benešova
-
Předpokládaný termín zahájení
08.06.2026
-
Předpokládaný termín ukončení
15.10.2026
-
Dotčené ulice
Benešova
-
Popis stavby
Jedná se o pokračování "Rekonstrukce Pára x Horká voda" v rámci projektu rekonstrukce soustavy zásobování tepelnou energií v Brně. Konkrétně jde o další etapu v ulici Benešova. Předmětem prací je výměna zastaralých parovodů za horkovody s cílem modernizace horkovodní sítě pro zásobování teplem. Rekonstrukce bude probíhat za částečné uzavírky.
-
Investor
Teplárny Brno, a.s.
-
Aktuální stav

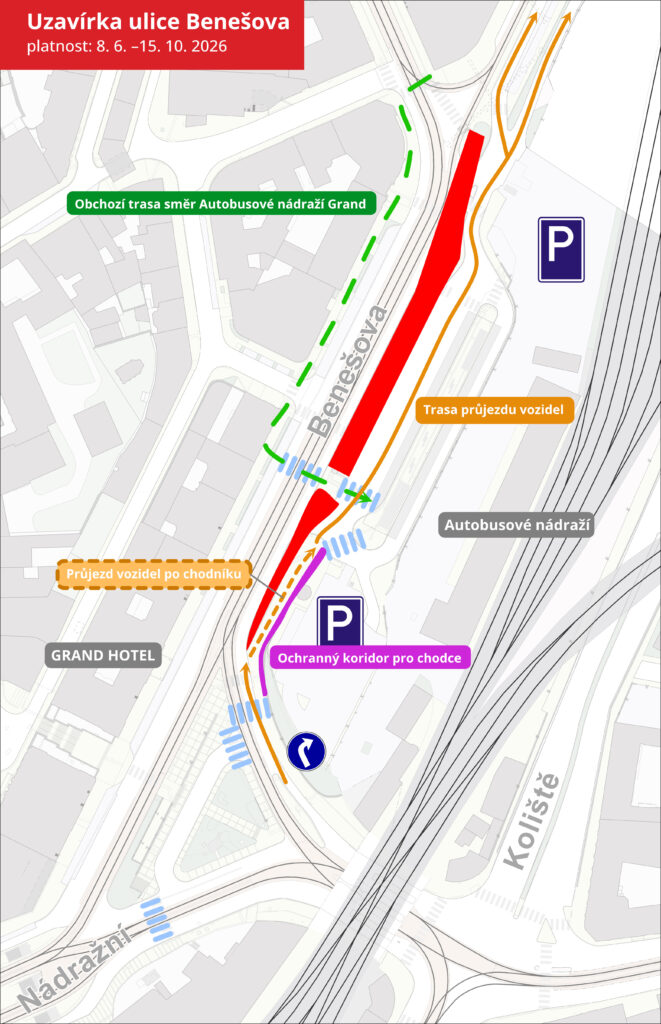

V termínu 8.6. – 15.10.2026:
- uzavírka chodníku a částečná uzavírka komunikace Benešovy v úseku or.č.18 – Divadelní,
- rozšíření uzavírky od křižovatky s Divadelní o cca 30m k or.č. 1,
- částečná uzavírka pravého jízdního pruhu na Malinovského náměstí před křižovatkou s ul. Koliště.
V termínu 14.8. – 30.9.2026:
- částečná uzavírka komunikace Novobranské před or.č. 12 při zachování průjezdu.
